Neubau regenüberlauf- und REgenrÜCKHALTEBECKEN
Haberskirch

Neubau RÜB-RRB Haberskirch

Baubeschreibung:

Die Stadtwerke Friedberg haben die wasserrechtlichen Genehmigungen für die Mischwasserbehandlungsanlagen im Einzugsgebiet
der Kläranlage Ach neu beantragt. Dabei wurde die Neuplanung einer kombinierten Beckenanlage an der bestehenden
Anlage für den Stadtteil Haberskirch notwendig. Ziel dabei ist es, die Gewässerqualität zu verbessern, wie es die europäische
Wasserrahmenrichtlinie und die daraus hervorgehenden aktuellen nationalen Vorschriften fordern.

Die Maßnahme sieht eine Vergrößerung der Stauräume sowohl für die Mischwasserbehandlung aus dem Stadtteil Haberskirch
als auch für die Regenrückhaltung im Regenwetterfall kombiniert mit der Aktivierung von Rückhaltevolumen in den
Klärteichen der ehemaligen Kläranlage Haberskirch vor. Dadurch wird zukünftig weniger und besser gereinigtes Wasser in
den Unterzeller Bach eingeleitet, wodurch erhebliche Verbesserung der Gewässergüte erreicht wird.

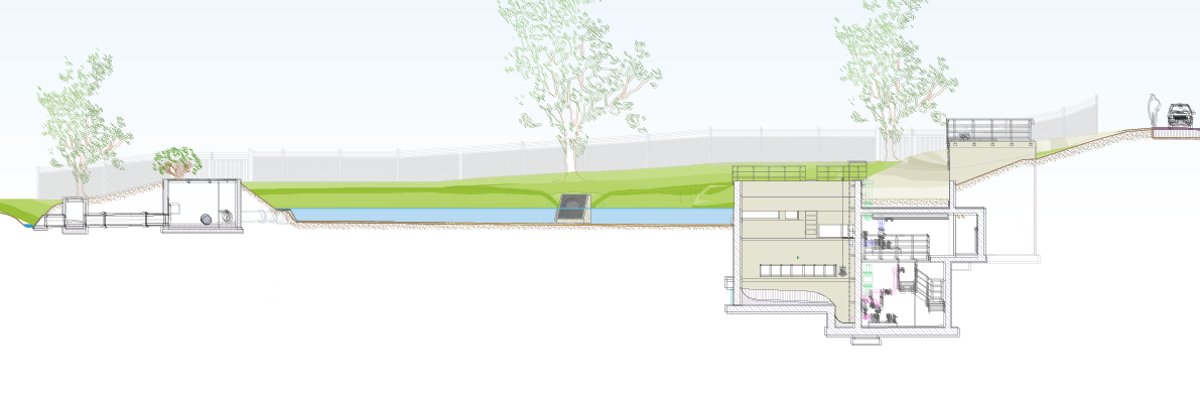

Neben dem neuen technischen Speicherbauwerk, das als offenes Betonbecken mit einem Fassungsvermögen von 430 m³
neu errichtet wird, werden die beiden ehemaligen Klärteiche als Rückhalteräume mit einem Volumen von zusätzlich
1.800 m³ genutzt. Dabei legen die Stadtwerke Friedberg großen Wert auf eine naturschutzfachlich hochwertige Gestaltung.
Durch die Umsetzung der Maßnahme kann auch bei Starkregenereignissen der Abfluss in den Unterzeller Bach mit einer
gewässerverträglichen Einleitungsmenge gewährleistet werden.

Die neue Beckenanlage ist unter Berücksichtigung auch der weiteren Entwicklungen im Stadtteil Haberskirch für mindestens
die nächsten 50 Jahre konzipiert.

Die Baumaßnahme in Zahlen:

  • Neubau eines Verbundbeckens mit einem Volumen von 430 m³
  • Aktivierung der ehem. Klärteiche als Regenrückhaltebecken
  • mit einem Volumen von 1.800 m³
  • Kanalneubau mit Rohrdurchmesser 500 mm 85 m
  • Kanalneubau mit Rohrdurchmesser 1.000 mm bzw. 1.200 mm 50 m
  • Neubau einer unterirdischen Erweiterung des bestehenden 1 Stück
  • Mischwasserpumpwerks zur Beckenentleerung
  • Installation von zusätzlichen Pumpen 3 Stück
  • Neubau von funktionellen Schachtbauwerken für Trennung, 3 Stück
  • Regelung und Entlastungssteuerung
  • Bauzeit: März 2022 bis September 2023 1,5 Jahre
  • Gesamtkosten: 3 Mio. EUR

    Hier finden Sie die komplette Beschreibung der Baumaßnahme
